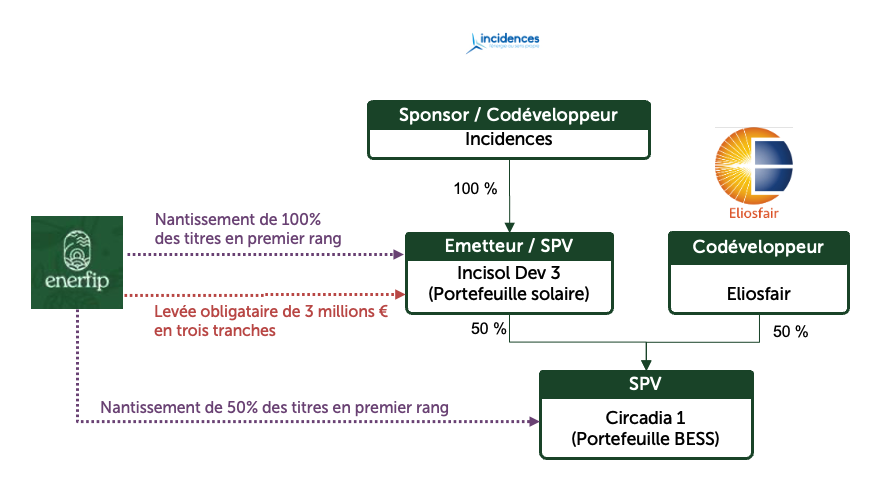

L’opération Solstice vise le financement d’un portefeuille de projets de deux technologies différentes :
- 12 projets photovoltaïques
- 13 projets de stockage par batterie
Le développement photovoltaïque
Le groupe Incidences développe 12 projets photovoltaïques dont 6 sont des projets agrivoltaïques et 6 sont agri-compatibles.
💡 Qu’est-ce que l’agrivoltaïsme ?
Une installation photovoltaïque est dite agrivoltaïque lorsqu’elle est située sur la même parcelle qu’une production agricole, en lui apportant directement l’un des services suivant :
- adaptation au changement climatique
- accès à une protection contre les aléas météorologiques
- amélioration du bien-être animal
- agronomie pour les besoins des cultures
L’installation agrivoltaïque ne doit ni dégrader la production agricole, ni diminuer les revenus issus de celle-ci.
💡 et agri-compatible ?
une installation est dite agri-compatible lorsqu’elle s’implante sur un terrain dont les sols sont réputés incultes ou non exploités depuis 10 à la date de la promulgatio de la loi APER. L’ensemble est réglementé par un document cadre définit dans le décret agrivoltaïsme du 08/04/24 (n°2024-318)
| Projet |
Type de projet |
Département |
Puissance (kWc) |
Statut RTB (Sécurisation FiT) prévisionnel |
| 1 |
Ancienne décharge |
11 |
5 000 |
T1 2028 |
| 2 |
AgriPV |
31 |
3 080 |
T4 2029 |
| 3 |
Agri-compatible |
03 |
5 000 |
T4 2028 |
| 4 |
AgriPV |
58 |
2 500 |
T1 2030 |
| 5 |
AgriPV |
71 |
990 |
T1 2030 |
| 6 |
Ancienne décharge |
81 |
6 000 |
T1 2030 |
| 7 |
Ancienne carrière |
81 |
7 000 |
T1 2028 |
| 8 |
AgriPV |
71 |
2 500 |
T1 2030 |
| 9 |
AgriPV |
33 |
19 000 |
T3 2028 |
| 10 |
AgriPV |
39 |
990 |
T2 2030 |
| 11 |
Agri-compatible |
11 |
12 500 |
T2 2030 |
| 12 |
Agri-compatible |
87 |
870 |
T1 2029 |
💡 Le saviez-vous ?
L’unité “MWc” (prononcé MégaWatt crête) correspond à la puissance électrique en sortie d’un panneau photovoltaïque dans des conditions standards de mesures :
- Température de l’air à 25°C
- Ensoleillement standard à 1 000 Watts par mètre carré
Le “MWh” (prononcé MégaWatt heure) est quant à elle une unité d’énergie. C’est une unité de puissance multipliée par une unité de temps.
1 MW = 1 000 kW = 1 000 000 W
Le développement de projets de stockage
La technologie de stockage
Un système de stockage d’énergie par batterie (BESS) utilise des batteries à grande échelle pour stocker l’électricité et la restituer selon les besoins. Il contribue ainsi à équilibrer l’offre et la demande, en particulier avec l’intégration croissante d’énergies renouvelables dans le réseau. En absorbant l’excédent d’énergie et en le fournissant pendant les périodes de forte demande, un BESS améliore la stabilité et la flexibilité du réseau. Il offre également des services tels que la régulation de fréquence et le soutien des réserves.
L’intérêt du stockage en France
Le réseau électrique français connaît actuellement une importante transformation, avec la montée en puissance des énergies renouvelables (solaire, éolien) et la réduction de la part des moyens pilotables carbonés (thermique notamment).
Le réseau doit maintenir en permanence l’équilibre offre / demande et sa fréquence à 50 Hz, dans un contexte plus complexe. Le stockage par batterie (BESS) est particulièrement adapté à ce besoin, apportant une flexibilité immédiate (quelques millisecondes) et bidirectionnelle (charge / décharge).
En France, le rythme de développement des BESS est considérablement inférieur à celui de ses voisins européens : seulement 1.8 GWh de capacité de stockage est prévue pour 2027, moins que l’Irlande. RTE fait cependant état d’une volonté d’investir massivement dans ce type de solution.
Les conditions économiques du stockage
Les projets BESS génèrent des revenus via deux activités :
- l’achat-revente d’électricité sur le marché : La technologie de stockage d’énergie par batterie (BESS) permet aux entreprises de tirer parti de cette dynamique du marché en stockant l’électricité pendant les périodes pendant lesquelles les prix sont faibles, voire négatifs, puis en la déchargeant pendant les périodes de forte demande.
- les services systèmes au réseau d’électricité : RTE en tant que gestionnaire du réseau public de transport d’électricité a pour mission d’assurer l’équilibre offre/demande sur le réseau et la fluidité du réseau. Pour compléter cette mission, RTE rémunère divers acteurs pour des services systèmes tels que le maintien de fréquence. Pour en savoir plus : Commission de Régulation de l’Énergie
💡 Le saviez-vous ?
Depuis le 1er octobre 2025, le marché « spot » de l’électricité est passé du pas horaire au pas de 15 minutes : c’est-à-dire que le prix de l’électricité est désormais fixé pour chaque quart d’heure plutôt que pour chaque heure. Ce changement a des impacts conséquents sur la volatilité des prix, avec des variation beaucoup plus granulaire.
Ce passage au pas de 15 minutes est particulièrement favorables aux stratégies basées sur des actifs BESS, les batteries bénéficiant d’une forte réactivité et pouvant réagir plus finement aux variations de prix que d’autres types de systèmes de stockage d’énergie. Il est ainsi estimé que les revenus liés au trading d’électricité sur le marché day-spot par un actif BESS pourraient augmenter de 10% à 25%.
Les projets d’Incidences
Le groupe Incidences codéveloppe avec Eliosfair un portefeuille de 13 projets de stockage par batterie.
Étant des projets à taille réduite (chacun ≤ 7,5 MW / 19 MWh) nécessitant des dossiers de demande de permis de construire réduits, et permettant également d’obtenir des délais de traitement des permis de construire accélérés, estimés entre 2 et 4 mois.
Au total, 13 projets sont en développement représentant une puissance totale de 35,5 MW et une capacité de charge/décharge de 87,3 MWh.
| Projet |
Département |
Puissance (kW) |
Capacité (kWh) |
Statut actuel |
Statut RTB prévisionnelle |
| 1 |
45 |
5 000 |
12 500 |
Permis déposé |
T4 2026 |
| 2 |
87 |
5 000 |
12 500 |
Étude environnementale réalisée |
T4 2026 |
| 3 |
17 |
750 |
1 500 |
Permis déposé |
T3 2026 |
| 4 |
17 |
2 500 |
6 250 |
Permis obtenu |
T4 2026 |
| 5 |
17 |
750 |
1 500 |
Permis déposé |
T3 2026 |
| 6 |
58 |
2 500 |
6 250 |
Études environnementale réalisée |
T3 2026 |
| 7 |
17 |
750 |
1 500 |
Permis déposé |
T3 2026 |
| 8 |
61 |
2 500 |
6 250 |
Permis déposé |
T4 2026 |
| 9 |
58 |
2 500 |
6 250 |
Étude environnementale réalisée |
T4 2026 |
| 10 |
61 |
2 500 |
6 250 |
Permis déposé |
T4 2026 |
| 11 |
81 |
5 000 |
18 750 |
Permis déposé |
T4 2026 |
| 12 |
03 |
750 |
1 500 |
Étude environnementale réalisée |
T4 2026 |
| 13 |
71 |
2 500 |
6 250 |
Étude environnementale réalisée |
T1 2027
|
